3月26日,中國五冶集團工程技術服務公司南京南鋼作業部承接的南鋼燃料供應廠停修圓滿順利完成。
本次停修從3月25日凌晨3時開始,計劃工期40小時。主要以二期槽區、脫硫區域為主體檢修項目。南京南鋼作業部共計承擔重點項目18項。主要有:化產二期新外線煤氣管道碰頭,二期槽區負壓段煤氣管道更換、低溫水上冷卻塔水管與新冷卻水管對接二期循環水過濾器蓋板檢修、二期槽區初冷器冷凝液管更換等。

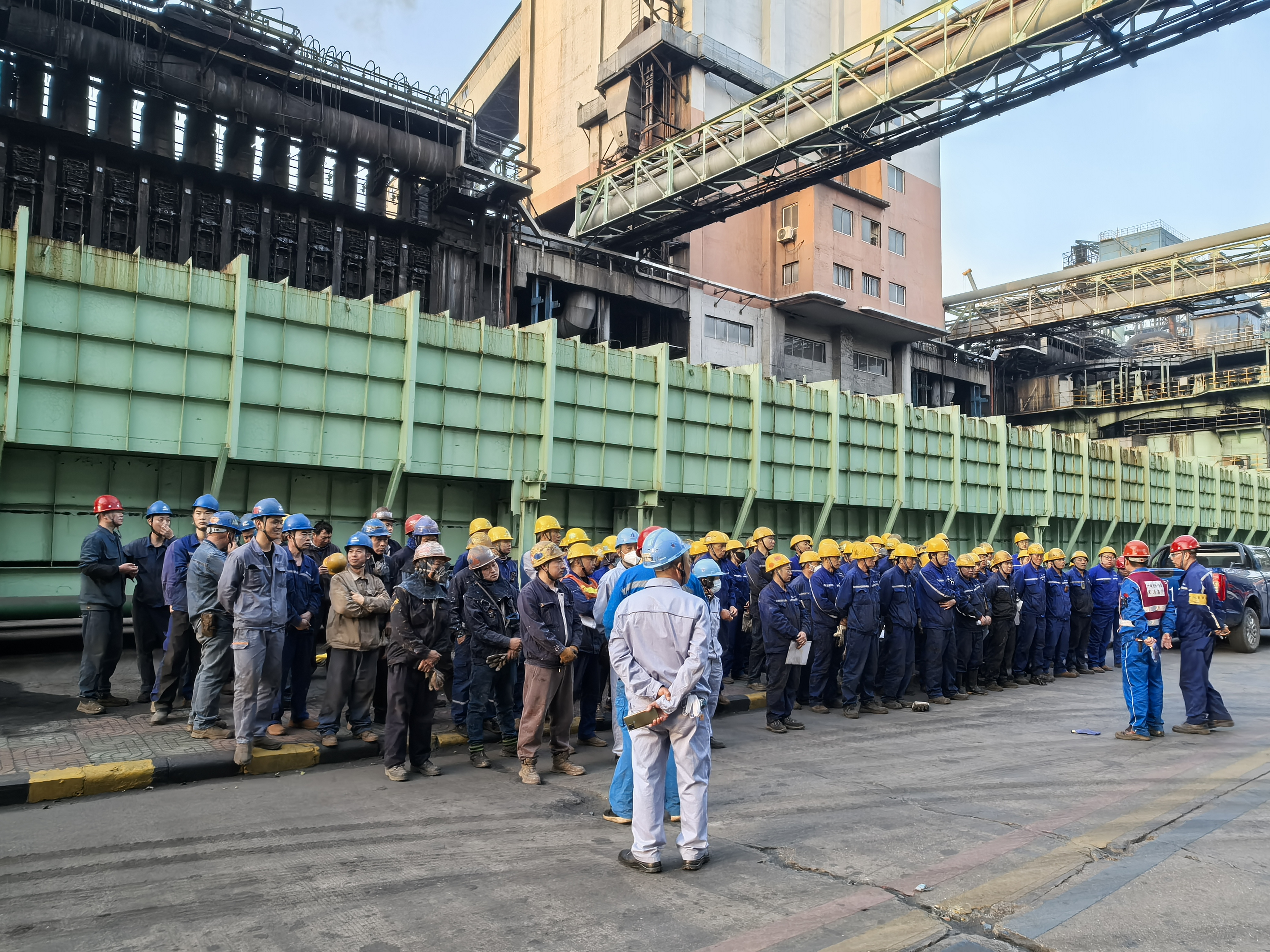

本次停修擬投入人員80人,高峰期投入超過90人,時間緊、重點項目多、施工任務重。在正式啟動停修工程之前,南京南鋼作業部團隊結合停修工程的實際特點,開展了深入的前期調研與分析,針對各點位均編制了全面細致的施工計劃,并依據施工內容與作業人員技能,將各個項目合理分配到具體個人,全面構建權責清晰的施工責任體系。同時,南京南鋼作業部提前一個月便有針對性地開展人員培訓與施工交底工作,通過多次施工交底,讓每一位作業人員充分了解施工流程與技術要點。
其中,化產二期新外線煤氣管道碰頭及二期槽區負壓段煤氣管道更換兩個項目工作量巨大,需要眾多作業人員緊密配合,現場工作條件苛刻,作業過程中,作業部安排專人對施工全過程進行嚴格監管。此外,本次檢修項目所涉及的危險作業情況較為復雜,整個化產區域均處于煤氣環境中,在該區域內開展大型設備吊運、高空臨邊作業、電氣設備動火操作以及多工種交叉作業時存在著諸多安全風險。南京南鋼作業部組織專業技術人員對這些潛在風險進行全面識別與評估,為此編制了完善的安全管控措施,全方位進行安全技術交底,并在開始作業前對環境和技術措施進行了確認,為項目順利實施提供有力的安全技術保障。
進入施工階段,南京南鋼作業部始終秉持著嚴謹負責的工作態度,以“嚴苛態度、超高標準”開展各項工作,嚴格把控工程質量、全方位保障施工安全。并在此基礎上,通過優化施工流程、合理安排施工工序,充分提升作業效率,向業主交付一份高品質答卷,贏得業主的高度贊譽與充分認可。(彭自兵)
