BIM 5D技術在焦化廠環保升級改造項目管理中的應用

2024-12-26 11:21:00

  摘要:近年來,BIM5D技術在各個行業的工程領域應用廣泛,并取得良好應用效果,為降低成本、合理安排施工進度,將BIM5D技術應用于焦化廠環保升級改造中,經過模型建立、進度控制、成本控制等過程,將BIM5D技術應用其中,通過動態調整成本計劃和建設進度,避免了連續多周成本費用偏差較大的情況出現,項目整體的成本控制效果良好。BIM5D技術的應用與傳統的施工模式相比,提高了工作效率,節約了成本,使施工單位的利潤最大化得到了有效的保障。

  關鍵詞:BIM5D技術;建模;進度控制;成本控制

  1 引 言

  近年來,BIM5D技術在各個行業的工程領域應用頗廣,任小玲將其應用于醫院工程造價全過程精細化管理[1];田林等將其應用于建筑施工階段動態管理與優化研究[2];李杰等應用于大型學校 EPC 總承包工程[3]。BIM5D 技術是在傳統 BIM 技術的基礎上,增加了時間和成本兩個維度,并進一步封裝成可以關聯管理工程預算、資源用量、建設協議和建設費用的信息載體。還可以利用 BIM 可視化進行可視化展示,如施工進度,質量,成本,安全技術要點等。

  2 項目概況

  唐山市灤州市經濟開發區內某焦化廠,占地98.08萬㎡,為重新規劃鋼鐵產業結構調整,減少污染物排放,進行了全廠環保升級改造。

  但由于廠區過大,投產使用年限過長,許多技術改造圖紙已經丟失,有些信息更新不及時,產生了很多工程資料與現場情況不符的情況,改造管理難度大。為了有效控制成本,BIM5D技術在項目建設階段進行全程應用。

  3 應用流程

  3.1項目施工前

  公司BIM團隊參考老舊圖紙及廠區實際情況,對全廠所有單體及主要設備、管路等進行BIM建模,最大程度建立起一套與廠區現狀相吻合的建筑信息模型。

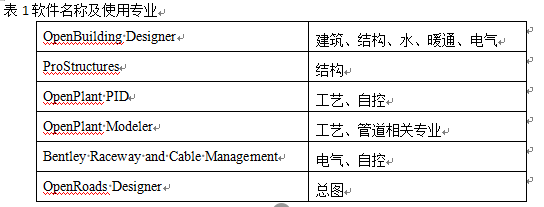

  采用Bentley系列專業軟件,實現快速協同建模,實現BIM3D成果積累。各專業使用軟件系列如表1所示。



  3.2 項目施工中

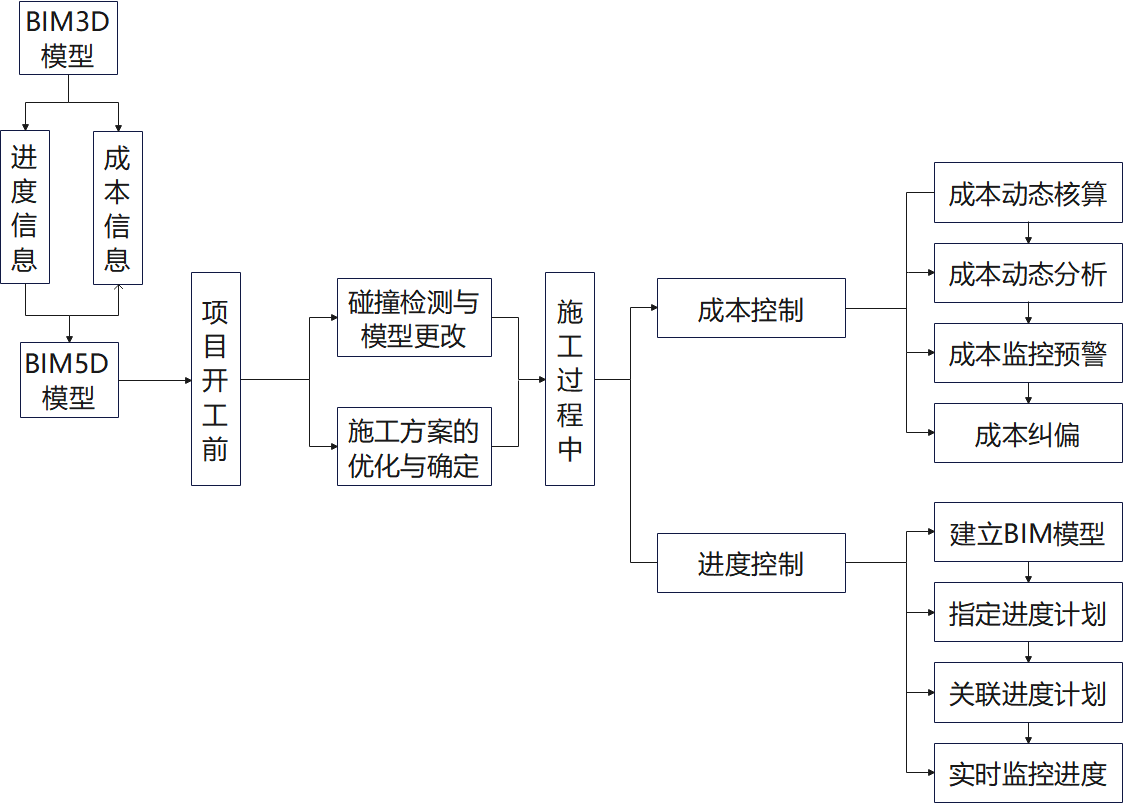

  圖1  BIM5D技術在施工項目中的應用流程



  3.2.1進度控制

  一、建立BIM模型

  在改造前廠區BIM模型的基礎上,建立改造模型,同時標注出需改造及新增的部分。使模型在準確無誤,整體性強的前提下,制定施工進度方案。

  二、制定施工進度計劃

  在制定施工進度計劃的過程中,既要考慮改擴建項目的實際情況和特點,又要考慮應對現有生產進度的影響降到最低,優化調整施工進度計劃,確保計劃的可行性和準確性。

  三、關聯BIM模型與施工進度計劃

  在關聯過程中,要實現信息的共享和互動,需要將BIM模型與建設進度計劃相關聯。同時,還需實時更新維護關聯數據,確保數據準確、完整。

  四、實時監控施工進度

  在實時監控的過程中,實時監控和調整施工進度需要借助 BIM5D 技術。同時,還需要對監測到的數據進行分析加工,為后續調整提供依據。

  3.2.2成本控制

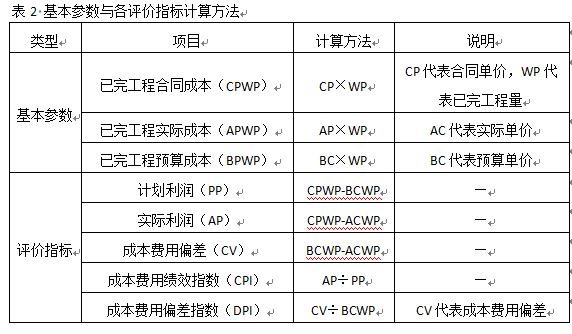

  基本參數與各評價指標計算方法如表2所示,根據改造更新內容,將成本控制分為 4 個階段實施。

  一、成本動態核算

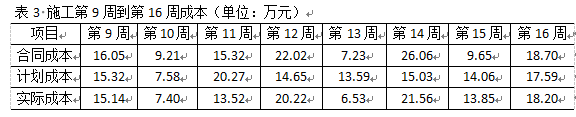

  BIM5D信息處理系統中的成本控制、進度計劃等都是和系統相對應的。成本動態控制系統可根據施工特點、流水段等差異,對任何時間段的合同、計劃、實際發生的成本進行自動動態核算[4]。由于本項目為升級改造工程,前期基本進行設備拆除,因此選取拆除完成后,新建部分的施工過程,即施工第9周到第16周的成本信息,如表3所示。

  二、成本動態分析

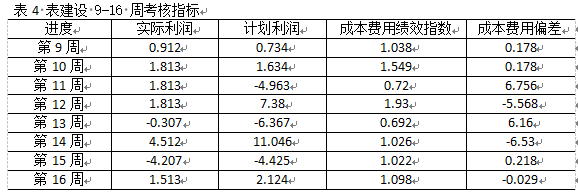

  選取施工第9周到第16周的成本信息基礎和各項評價指標的計算結果,詳細測算結果如表4所示。

  三、動態監控與預警

  BIM5D成本控制平臺可以通過與已經建立的數據資源關聯進行實時的觀察,并自動檢測發出預警。

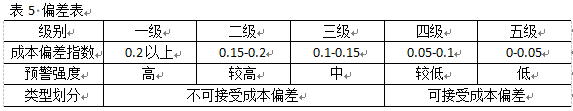

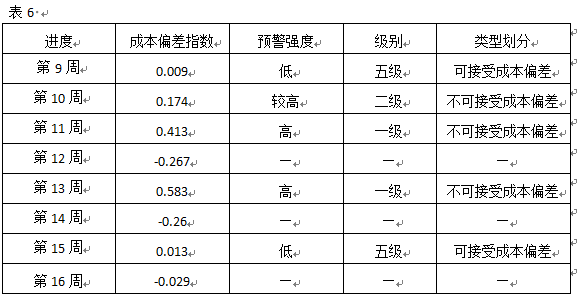

  偏差報警區間分為以下 5 個等級:1 級(不能接受規費的偏差)、2 級(不能接受規費的偏差)、3 級(不能接受規費的偏差)、4 級(不能接受規費的偏差)、5 級(不能接受規費的偏差),詳情見表5。施工第9周到第16周的成本偏差指數及預警強度劃分情況如表6所示,成本指數偏差為負數時,則不屬于偏差報警范圍內,由表可知,第12、14、16周的成本偏差指數為負,說明這三周的成本控制情況良好;第9、15周的成本偏差指數分別為0.009和0.013,在0—0.05區間內,屬于五級可接受成本偏差;第10周的成本偏差指數為0.174,在0.15—0.2區間內,屬于二級不可接受成本偏差;第11、13周的成本偏差指數分別為0.413和0.583,均大于0.2,屬于一級不可接受偏差。

  四、成本糾偏

  通過對各周成本數據和進度信息的分析發現,第 10、11 主要是不可抗力因素造成的成本偏差較大,第 13 是工程臨時變更造成的成本偏差較大。4、5 級的偏差預警屬于可接受成本偏差,通常可以通過簡便的手段,在后期進行修正。 1至3級的偏差預警屬于不能接受的成本偏差,需要召開專項糾偏會議,制定科學的糾偏方案 、糾偏工作的具體措施。為了將項目效益損失降到最低,項目組在第 10、11、13 三個星期舉行了一次討論成本控制方案的會議。

  項目經理通過匯總各項收支數據,對成本計劃進行適當修正,對整體施工進度進行相應調整。通常情況下,一旦出現費用偏差,如不及時采取有效措施進行改善,會導致連續多周的費用偏差。從表6的數據可以看出,第 10、12、14 三周修正方案實施后,成本偏差指數明顯好轉。結論是,通過對成本計劃和施工進度的動態調整,該工程總體造價控制效果較好,避免了連續多個星期出現成本費用偏差較大的情況。

  ?

  4 結 語

  BIM5D技術是在傳統模型基礎上增加施工進度信息和工程成本信息,并在施工階段采用BIM5D技術控制成本而形成的傳統 BIM 技術的延伸, 能夠為施工單位創造顯著的應用價值。以唐山市焦化廠環保升級改造項目為案例,在明確 BIM5D 技術應用價值和應用流程的基礎上,以 BIM5D 技術為基礎,對項目成本動態控制流程進行詳細分析。項目開工前將全廠單體及主要設備、管路等進行BIM建模,最大程度建立起一套與廠區現狀相吻合的建筑信息模型,將建好的BIM模型用于環保升級改造中,使資料有處可查,數據有理可依,極大地提高了工作效率,同時,也為公司更新了數據信息,積累了廠區資料。

  工程建設過程中的控制主要包括兩個階段:進度控制和費用控制。前一階段主要對同時還需要對監控的數據進行分析和處理,為后續的調整提供依據。后一階段主要針對不可接受的成本偏差,通過成本動態核算、成本動態分析、動態監測預警、成本糾偏等環節,制定科學的糾偏方案。

  通過動態調整成本計劃和建設進度,避免了連續多周成本費用偏差較大的情況出現,項目整體的成本控制效果良好。BIM5D技術的應用與傳統的施工模式相比,提高了工作效率,節約了成本,使施工單位的利潤最大化得到了有效的保障。(聶宇航 劉巖 李燊)

  引    用

  [1]任小玲,周逸鋮,陳偉剛等.基于BIM5D技術的醫院工程造價全過程精細化管理[J].建筑經濟,2022,43(S1):204-208.

  [2]田林,姜仁貴,朱記偉等.基于BIM5D的建筑工程施工階段動態管理及優化研究[J].建筑經濟,2022,43(S1):487-491.

  [3]李杰,龐玉亮,孫全明等.BIM技術在大型學校綜合體EPC總承包項目中的綜合應用[J].建筑施工,2021,43(01):166-168.

  [4]伏玉,李偉民.基于BIM5D技術的施工項目成本動態控制研究[J].建筑經濟,2023,44(03):62-71.





來源:中國冶金報-中國鋼鐵新聞網

編輯:溫曉霞

版權說明

【1】 凡本網注明"來源:中國冶金報—中國鋼鐵新聞網"的所有作品,版權均屬于中國鋼鐵新聞網。媒體轉載、摘編本網所刊 作品時,需經書面授權。轉載時需注明來源于《中國冶金報—中國鋼鐵新聞網》及作者姓名。違反上述聲明者,本網將追究其相關法律責任。
【2】 凡本網注明"來源:XXX(非中國鋼鐵新聞網)"的作品,均轉載自其它媒體,轉載目的在于傳遞更多信息,并不代表本網 贊同其觀點,不構成投資建議。
【3】 如果您對新聞發表評論,請遵守國家相關法律、法規,尊重網上道德,并承擔一切因您的行為而直接或間接引起的法律 責任。
【4】 如因作品內容、版權和其它問題需要同本網聯系的。電話:010—010-64411649
品牌聯盟
  • 燃燒裝置2.gif
  • 湖南華菱集團.jpg
  • 山東鋼鐵集團.jpg
  • 1_看圖王.png
  • 微信圖片_20240117152632.jpg
  • W020190430461031429831.jpg
  • 首鋼.jpg
  • 冶金工業規劃研究院logo1.jpg
  • W020130618825601874406.jpg
  • W020130618825602778336.jpg
  • W020130618825603702632.jpg
  • W020130618825617201098.jpg
  • W020130618825606679805.jpg
  • W020130618825607505186.jpg
  • brand04.png
  • brand06.png
  • brand05.png
  • brand03.png
  • brand02.png

    地址:北京市朝陽區安貞里三區26樓 郵編:100029 電話:(010)64442120/(010)64442123 傳真:(010)64411645 電子郵箱:csteelnews@126.com

    中國冶金報/中國鋼鐵新聞網法律顧問:大成律師事務所 楊貴生律師 電話:010-58137252 13501065895 Email:guisheng.yang@dentons.cn

    中國鋼鐵新聞網版權所有,未經書面授權禁止使用 京ICP備07016269號 京公網安備11010502033228

    主站蜘蛛池模板: 国产性夜夜春夜夜爽三级| 亚洲精品不卡视频| 黑人粗大猛烈进出高潮视频 | 免费观看我爱你电影| a拍拍男女免费看全片| 日本chinese人妖video| 亚洲欧美第一页| 草草影院地址ccyycom浮力影院37| 国产精品久久久久久久| 97国产精品视频观看一| 女人18岁毛片| 一级做a爰片久久毛片免费看| 日本三级韩国三级香港三的极不| 二代妖精在线观看免费观看| 欧美成人在线视频| 四虎国产精品免费久久久| 麻豆国产AV丝袜白领传媒| 国产精品igao视频| 88国产精品视频一区二区三区| 天天操天天射天天爽| 一级**爱片免费视频| 最新亚洲精品国自产在线观看| 亚洲欧美色一区二区三区| 男女xx动态图| 再深点灬舒服灬太大了免费视频| 色偷偷女男人的天堂亚洲网| 国产午夜毛片一区二区三区| 久草网视频在线| 国产精品一二三区| 1213孕videos俄罗斯| 国产视频999| 三级毛片在线播放| 日朝欧美亚洲精品| 久久亚洲国产欧洲精品一| 欧美精品v国产精品v日韩精品 | 性做久久久久久久久| 中文字幕一区二区日产乱码| 无码日韩AV一区二区三区| 久久九九99热这里只有精品| 日本高清无卡码一区二区久久| 久久精品视频热|
